連云港堿業有限公司搬遷升級改造項目周工作簡報(第一期)

發布時間:2023-03-23

連云港堿業有限公司搬遷升級改造項目

周工作簡報

〔2023〕第1期



指揮部綜合部編   2023年3月20日

【簡訊】

一、指揮部工作動態

3月13日,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

3月13日下午,項目部召開儀表閥采購模式、碳化塔設備交貨等專題研究會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

3月14日,項目總指揮張衛民、執行指揮高二飛、總調度李正國赴燕尾港臨港產業園管委會,與灌云縣人大主任、管委會書記掌文勝就推進華能公司供汽談判、職工宿舍用地確定等事宜進行商談。

3月15日,執行指揮高二飛赴燕尾港臨港產業園管委會就華能供汽等事宜,與管委會、華能公司舉行三方會談。

二、設計工作開展情況

3月16日上午,堿業公司副總經理、項目執行指揮高二飛赴天津天辰設計工程公司對接項目設計相關事宜。雙方就關鍵線路圖紙、設備返資及請購相關事宜等達成共識。



天辰公司表示盡最大努力,盡快完成返資和圖紙確認,全力以赴推進設計,搶抓出圖進度并滿足施工需要。確保三月底出完聯堿片區部分一層結構施工圖;本周內將合成氨片區落后于出圖計劃節點的補上。

結構專業共有260余項出圖計劃。其中,聯堿片區占170余項,合成氨片區占90余項。上周聯堿片區共計完成15項出圖計劃,合成氨片區共計完成12項出圖計劃。截至目前,聯堿片區完成總出圖計劃的35%;合成氨片區完成總出圖計劃的30.1%;其余專業出圖陸續提交中。

三、工程實施推進情況

(一)整體形象進展

上周共完成樁基補樁18316米;地管施工2904米;建筑安裝工程施工按計劃有序推進。

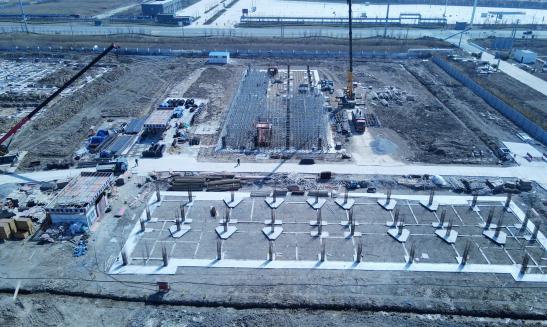

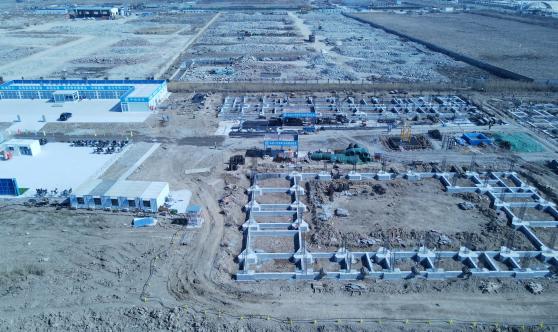

 北區1   北區2

合成氨片區施工實錄

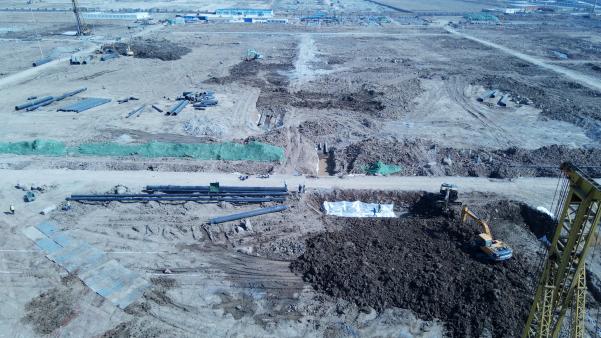

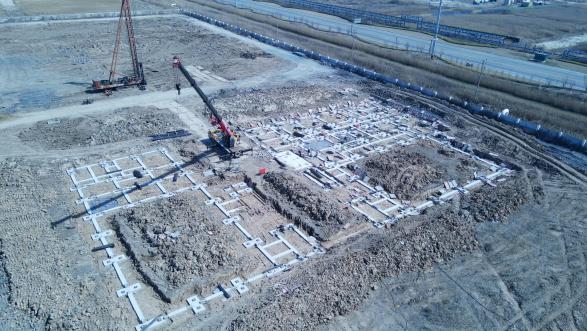

  南區3  南區2

聯堿片區施工實錄



(二)分部分項工程進展

1、樁基施工

上周完成440污水回用、550壓縮及冷凍裝置、531輕灰裝置、402凈水站、730低溫甲醇洗、534堿包裝及儲運共計6個裝置的單體打樁。本周共補樁18316米,截至本周南、北區共沉樁512736米,其中南區共計沉樁323991米,北區共計沉樁188745米。

2、地管施工

(1)聯堿片區

上周完成消防水管線開挖鋪設333米,循環水管線433米,雨水管線166米。截至目前,聯堿片區累計完成地管施工14050米,完成總量的64%。

(2)合成氨片區

上周完成消防水管線開挖鋪設896米,循環水管線214米,雨水管線862米。截至目前,合成氨片區累計完成地管施工13360米,完成總量的72.5%。

3、建筑工程施工

(1)合成氨Ⅰ標段103綜合樓進行搭設防護架、支撐架及樓梯模板施工;102食堂浴室進行樁頭板焊接錨固筋,承臺及聯系梁鋼筋綁扎。

(2)聯堿Ⅰ標段101b聯堿辦公樓進行承臺及聯系梁防腐;152中心控制室進行承臺及聯系梁澆筑后養護;151化驗中心進行樁頭板焊接錨筋,承臺及聯系梁鋼筋綁扎;340機電儀維修廠房進行地基墊層澆筑后養護。

(3)3月18日,聯堿Ⅱ、Ⅲ標段施工隊伍入場施工,開展坑基開挖,各項工作有序推進中。

四、物資采購開展情況

上周完成第十三期普通設備招標文件起草,計劃近期組織招投標;完成7項設備、物資采購合同的簽訂。截至目前,累計完成采購招標160項,1555臺(套),總計合同金額159384.53萬元。
